[图文]全民娱乐集团风电项目建设“火力全开”

作者:未知  来源:不详  发布时间:2024/7/29 16:05:57点击数(0)

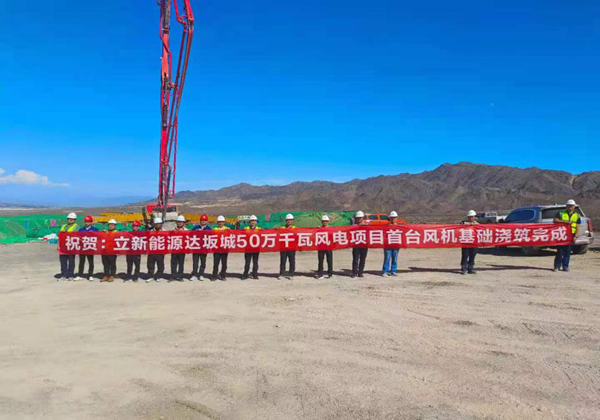

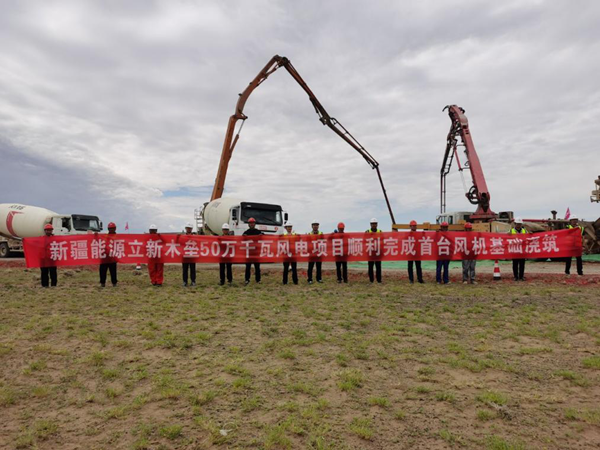

7月12日、7月15日 ,,,,,,全民娱乐集团木垒50万千瓦风电项目、达坂城50万千瓦风电项目顺利完成首台风机基础浇筑 ,,,,,,这标志着全民娱乐集团全面擂响项目开工“奋进鼓”。 。 。。。。。。

全民娱乐集团一直积极融入自治区“八大产业集群”建设 ,,,,,,今年5月 ,,,,,,根据自治区战略部署安排 ,,,,,,集团获得达坂城50万千瓦、木垒50万千瓦风电项目开发建设权 ,,,,,,该项目由立新能源公司负责投资建设。 。 。。。。。。

在集团党委大力支持下 ,,,,,,立新能源公司迅速行动 ,,,,,,仅用17天完成两个项目核准备案、用地选址、勘察设计、可研编制、风机选型等20余项前期工作 ;;;;;;; ;6月13日举行开工仪式 ,,,,,,6月26日完成12项公开招标工作 ;;;;;;; ;4天内组织5家总承包单位全面进驻项目现场开展施工准备 ,,,,,,为第一基风机基础浇筑奠定了坚实基础 ,,,,,,展现了立新能源公司过硬的作风和持续推动经营发展的坚定信心。 。 。。。。。。

下一步 ,,,,,,立新能源公司将继续保持高昂的“战斗姿势” ,,,,,,牢牢把握战略机遇期 ,,,,,,坚持以项目建设为抓手 ,,,,,,抢时间、提效率、抓进度 ,,,,,,把“施工图”转化为茫茫戈壁上的“实景画”。 。 。。。。。。



项目建设完成情况

达坂城50万风电项目

第30基风机基础开挖。 。 。。。。。。

第3基风机基础钢筋卸货。 。 。。。。。。

220千伏汇集站附属用房基础开挖。 。 。。。。。。

完成第35公里道路平整作业。 。 。。。。。。



木垒50万风电项目

第19基风机基础垫层浇筑。 。 。。。。。。

第10基锚栓组合件安装。 。 。。。。。。

110千伏送出线路第3基铁塔基础浇筑。 。 。。。。。。

110升压站生产综合楼完成地基清槽作业。 。 。。。。。。


上一篇: [图文]和田2×35万千瓦热电联产项目1号锅炉酸洗工作圆满完成
下一篇:[图文]天合公司荣登2024年度中国环境咨询公司百强榜第18位
栏目导航
最新图片
联系全民娱乐
  • 前台电话:0991-7531188
  • 办公室传真:0991-7531114
  • 人力资源:0991-7531110
  • 公司地址:乌鲁木齐市经济技术开发区玄武湖路477号全民娱乐大厦
全民娱乐qm(中国区)有限公司官网

敬请关注官方微信

版权所有 全民娱乐 All Rights Reserved. 备案号:新ICP备14002061号
【网站地图】【sitemap】
