全民娱乐集团和田2×35万千瓦热电联产项目连续传来令人振奋的捷报!两项里程碑式成果的取得为项目后续推进奠定坚实基础。。。。。。。,,,,,,,更为保障地区能源供应注入强大动力。。。。。。。。

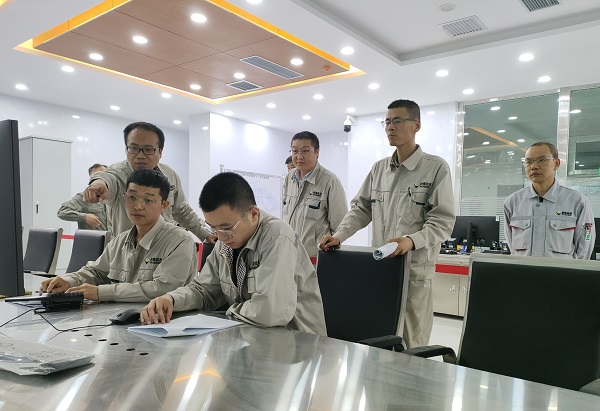

6月1日21时32分,,,,,,,,随着高备变冲击合闸顺利完成,,,,,,,,和田2×35万千瓦热电联产项目厂用电受电(反送电)一次成功!标志着项目建设正式进入设备单体、系统调试阶段,,,,,,,,向投产运营迈出重要一步。。。。。。。。

本次厂用电系统受电范围包括观洛电一线、观洛电二线、220kV升压站、1号高备变、1号机6kV厂用IA段及IB段(不含工作进线断路器)。。。。。。。。为确保此次厂用电受电一次成功,,,,,,,,和田能源公司高度重视、超前策划、周密部署,,,,,,,,组织参建单位、调试单位、运行人员召开专题会议,,,,,,,,对全部受电区域设备开展三次逐项全面检查,,,,,,,,不漏过一个死角,,,,,,,,提前完成设备耐压、局部放电、开关传动试验,,,,,,,,运行人员编写受电操作票,,,,,,,,并多次讨论修改完善,,,,,,,,与国网省调、和田地调多次沟通协调,,,,,,,,并对操作票完成六次模拟演练操作,,,,,,,,确定指挥人员、操作人员、监护人员,,,,,,,,明确分工,,,,,,,,对操作项目逐项唱票、复诵,,,,,,,,连续72小时不间断操作,,,,,,,,确保厂用电顺利受电。。。。。。。。

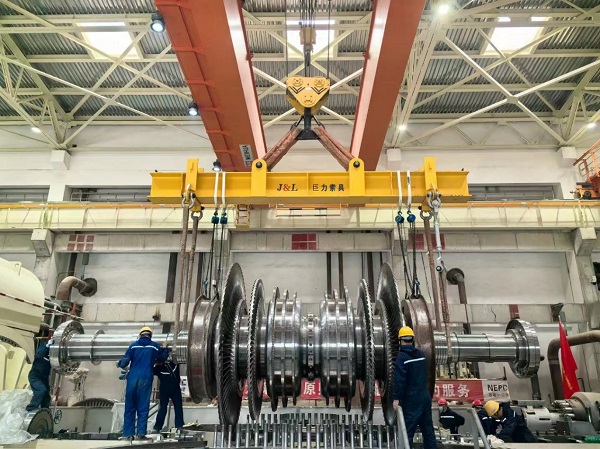

6月2日10时17分,,,,,,,,和田2×35万千瓦热电联产项目1号汽轮机扣缸节点顺利完成。。。。。。。。整个过程严谨有序,,,,,,,,充分展现了各参建单位的专业素养和高效执行力。。。。。。。。

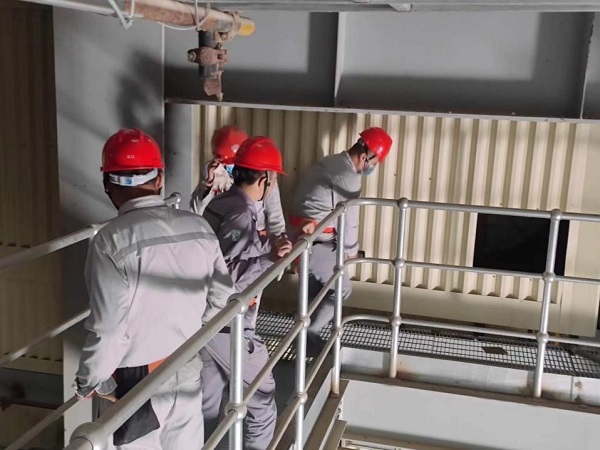

汽轮机是发电厂的“心脏”,,,,,,,,汽机扣缸则是汽机设备安装中最为重要、最为复杂的工作,,,,,,,,是汽机施工中的重头戏,,,,,,,,技术要求严、精密度高。。。。。。。。恰逢5月和田的沙尘天气对汽轮机设备施工造成不小困难。。。。。。。。为确保1号机组汽轮机扣缸任务顺利完成,,,,,,,,和田能源公司精心组织、科学调度,,,,,,,,制定详尽的施工方案和安全保障措施。。。。。。。。施工现场。。。。。。。,,,,,,,各专业人员紧密协作、精心操作,,,,,,,,严格按照施工方案和技术要求稳步推进,,,,,,,,此项工作圆满完成。。。。。。。。

接下来,,,,,,,,和田能源公司将继续锚定“保安全、建精品、创行优”目标,,,,,,,,持续发扬攻坚克难、艰苦奋斗的工作作风,,,,,,,,以建设精品工程为己任,,,,,,,,不断落实安全责任、强化质量管控、深度优化资源配置、紧抓工期计划。。。。。。。。持续开展高标准策划、高质量推动、高水平管理、高效率落实,,,,,,,,坚决贯彻落实集团党委工作要求,,,,,,,,坚定扛起能源保供重任,,,,,,,,向着发电投产目标全力冲刺。。。。。。。。
5月项目建设“进度条”
5月6日,,,,,,,,和田能源公司联合监理、总承包单位对锅炉保温施工进行验收,,,,,,,,为后续锅炉正常运行打下了坚实基础。。。。。。。。

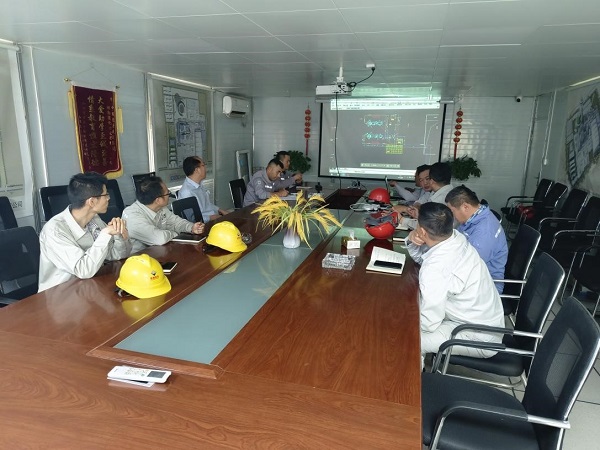

5月14日,,,,,,,,组织召开火力发电厂DCS四联会,,,,,,,,会议围绕;;;;;;ざㄖ瞪瓒ǖ暮侠硇浴⒈;;;;;;ぢ呒耐晟菩砸约氨;;;;;;ざㄖ档挠呕ㄒ榈群诵囊樘庹箍致郏,,,,,,,标志着该项目从现场安装阶段向调试阶段迈出了关键一步。。。。。。。。

5月15日,,,,,,,,项目实现安全生产900天,,,,,,,,再次刷新了长周期安全生产纪录。。。。。。。。

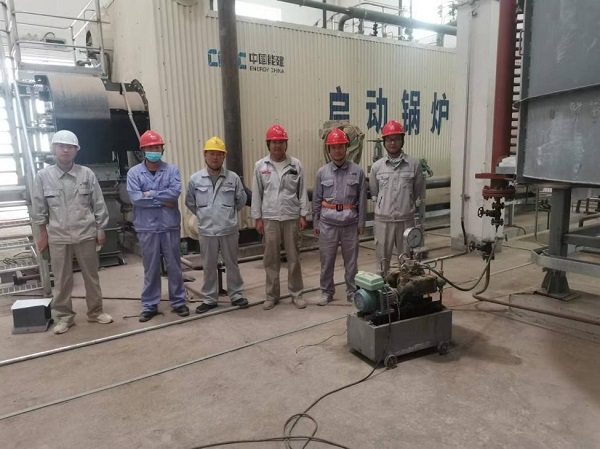

5月19日,,,,,,,,启动锅炉水压试验一次成功,,,,,,,,为后续机组首次启动做好了首要准备。。。。。。。。

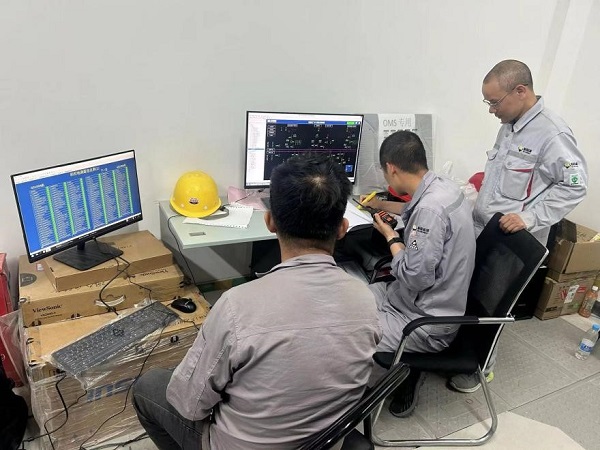

5月20日,,,,,,,,项目受电前与省调、地调遥测遥信对点完成,,,,,,,,为反送电工作能够顺利配合调度安全稳步进行做好保障。。。。。。。。

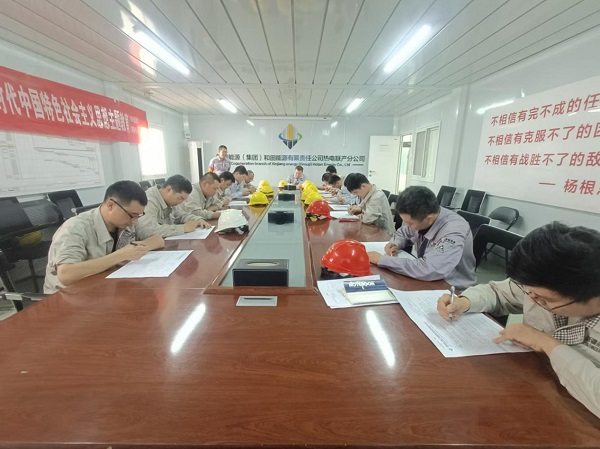

5月20日至22日,,,,,,,,组织开展反送电前“签发、许可、负责人”资格认定培训,,,,,,,,切实提高“签发、许可、负责人”理论知识水平和业务技能,,,,,,,,全面落实安全责任,,,,,,,,夯实安全生产基础。。。。。。。。

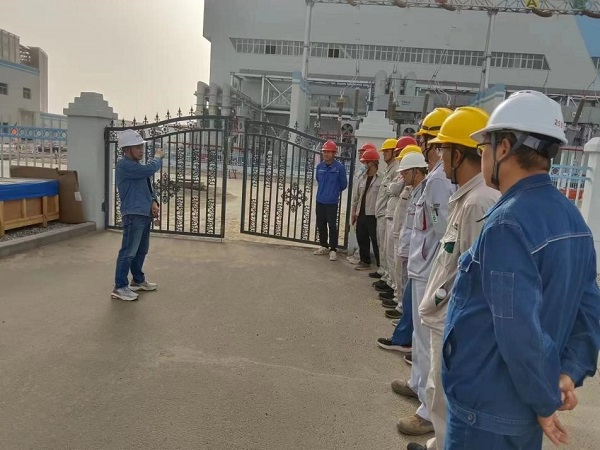

5月25日,,,,,,,,受电前联合大检查正式开展,,,,,,,,检查列出了项目反送电前需要改进的问题,,,,,,,,为即将到来的受电能够安全顺利完成打好硬件基础。。。。。。。。

5月25日,,,,,,,,项目1号脱硫吸收塔防腐工作圆满结束,,,,,,,,为吸收塔区域的附属设备安装创造有利条件。。。。。。。。

5月25日,,,,,,,,和田能源公司通过1号机组厂用电系统受电前质量监督检查,,,,,,,,为1号机组厂用电系统受电提供可靠技术保障。。。。。。。。

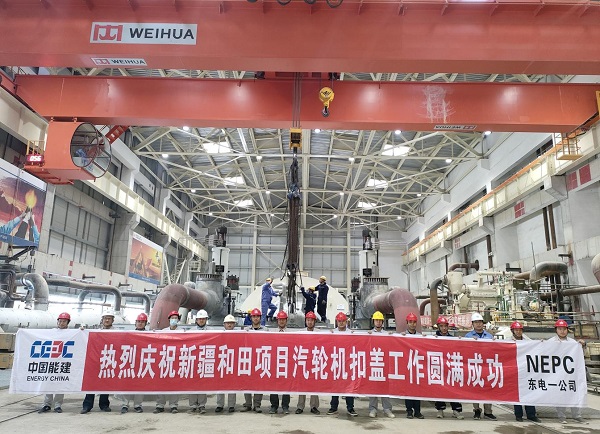

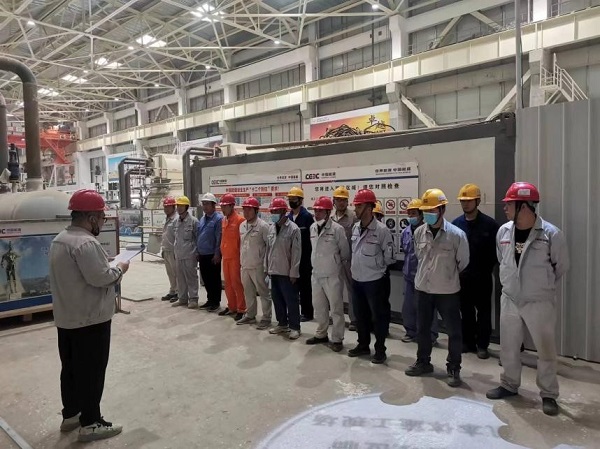

5月30日,,,,,,,,汽轮机扣盖前安全技术交底顺利完成,,,,,,,,为汽轮机扣盖能够成功完成加上最后一道保险。。。。。。。。
